한국 대미투자 2000억 달러 벼랑 끝 협상: SPV 구조 변경과 알래스카 LNG·원전 리스크 총정리

by SpargoNet 2026. 9. 10.

 한국이 미국에 대규모 투자를 단행하면 최소한 원금 보전이나 합리적인 수익은 보장받을 수 있을 것이라 안심하셨나요? 저 역시 처음에는 국가 간 전략적 동맹 관계와 철저한 계약 구조를 믿고 그렇게 생각했습니다. 하지만 뚜껑을 열어본 현실의 그림자는 완전히 달랐습니다. 불과 세 달 만에 투자 요구 규모가 다섯 배 가까이 폭증했을 뿐만 아니라, 투자 원금을 지켜주던 핵심 안전장치마저 무력화될 위기에 처해 있습니다. 오늘은 2000억 달러(약 260조 원) 규모의 한미 전략투자 협상 이면에 감춰진 거대한 리스크와 SPV(특수목적법인) 구조 변경의 실상을 낱낱이 해부해 보겠습니다.



한국 대미투자 2000억 달러 벼랑 끝 협상
[한국 대미투자 2000억 달러 벼랑 끝 협상 - 한겨레]



1. 세 달 만에 5배로 폭증한 투자 규모, 텍사스 전력 수요의 진실

 지난 5월 당시 대미 투자 후보군으로 거론되었던 주요 인프라 사업들의 총액은 엔시날 가스복합발전(223억 달러), 탄소포집·활용·저장(CCUS, 89억 달러), 사용후핵연료(124억 달러) 등을 합쳐 대략 436억 달러 수준이었습니다. 그러나 단 석 달 만에 미국 측이 요구하는 패키지 목록은 완전히 변모했습니다. 엔시날 가스복합발전(223억 달러)에 더해 대형 원전 8기 건설 프레임워크(1200억 달러)와 알래스카 LNG 프로젝트(약 670억 달러)가 추가되면서 총요구 규모는 2093억 달러로 수직 상승했습니다.



 이 지점에서 텍사스의 전력 수요 현황을 짚어볼 필요가 있습니다. 텍사스 전력망을 총괄하는 전기신뢰성위원회(ERCOT)에 따르면 현재 474기가와트(GW) 규모의 계통연계(전력망 공식 연결) 신청이 대기 중이며, 이 중 무려 90%가 폭발적인 데이터센터발 수요입니다. 원전 1기당 발전량이 대략 1GW인 점을 감안하면 원전 474기에 맞먹는 전기가 텍사스 한곳에 필요한 셈입니다. (출처: ERCOT)

대미 투자 후보군 비교 지난 5월 초기 구상 최근 8~9월 최종 요구 패키지
총투자 규모 약 436억 달러 약 2,093억 달러 (약 5배 폭증)
핵심 프로젝트 구성 텍사스 가스복합발전, CCUS, 사용후핵연료 등 텍사스 발전 + 대형 원전 8기(1200억$) + 알래스카 LNG(670억$)

텍사스 가스복합발전소 투자는 명확한 민간 데이터센터 수요를 기반으로 하고 있어 최소한의 비즈니스 논리가 성립합니다. 하지만 수십 년의 긴 인허가 기간이 소요되는 대형 원전 건설이나, 상업성 검증이 아직도 끝나지 않은 알래스카 LNG 파이프라인 사업은 결이 완전히 다릅니다. 이 거대 프로젝트들이 짧은 시간 동안 후보군에 급조되듯 올라온 배경에는 미국의 강력한 정치적 압박이 작용했다고 보는 것이 합리적입니다.

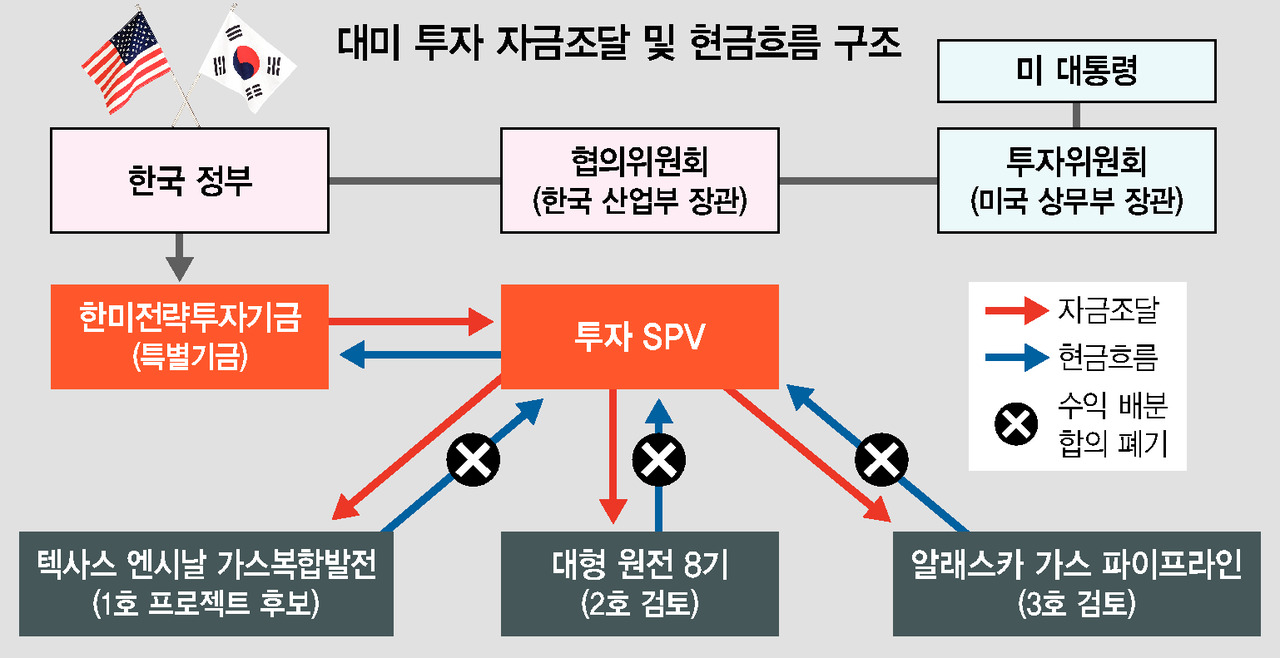

2. 우산형 SPV 구조의 붕괴: 원금 회수 안전판은 어디로 갔나

 이번 한미 협상에서 가장 뼈아픈 대목은 투자 총액의 팽창보다 손실 흡수 구조의 악화입니다. 애초 한미 양해각서(MOU)에는 안전장치로 '우산형 특수목적법인(SPV)' 방식이 명시되어 있었습니다. 여기서 SPV란 특정 투자 사업만을 위해 한시적으로 세운 독립 법인을 뜻합니다. 우산형 구조란 이 하위 SPV들의 최상단에 상위 투자 SPV를 두어, 1호·2호·3호 프로젝트에서 거둔 수익을 하나로 묶어 전체 원금과 이자를 공동 상환하는 리스크 풀링(Risk-pooling) 방식입니다. 즉, A 사업에서 손실이 나더라도 B나 C 사업의 이익으로 충분히 메울 수 있는 방어막이 있었습니다.



 그러나 최근 한미전략투자운영위원회에서 이 구조는 '프로젝트별 SPV' 방식으로 사실상 해체되었습니다. 각 사업의 수익과 손실을 완전히 개별 정산하는 구조로 바뀐 것입니다. 즉, 만약 알래스카 LNG 사업에서 수십억 달러의 막대한 손실이 발생하면 그 타격은 고스란히 한국 투자자들이 독박을 써야 하는 위험한 구조로 변질된 것입니다. (출처: 한겨레)

📌 한미 전략투자 구조 변경의 핵심 리스크 3가지 요약
  • 상한선 초과 위기: 3대 핵심 사업을 합산할 경우 당초 설정한 2000억 달러 상한선을 90억 달러 이상 초과할 가시적 위험
  • 개별 정산의 덫: 우산형 리스크 풀링(수익·손실 상쇄)이 깨지고 프로젝트별 독립 정산으로 바뀌어 부실 사업 직격탄 우려
  • 조기 송금 압박: 투자 심의 절차가 끝나기도 전에 첫 투자금 22억 달러 이상의 조기 송금을 압박받는 일정상 리스크

과거 협상 과정에서 정부 내 고위 관계자들이 "제국주의 때도 찾아볼 수 없던 방식", "미국은 한 푼도 안 내는데 수익 배분은 5대 5"라며 거세게 반발했던 이유가 바로 여기에 있습니다. 안보와 통상, 에너지를 한 테이블에 묶은 패키지 딜의 성격상 양보가 불가피했다지만, 합정 이후에도 요구 조건이 계속 불어나고 안전판까지 허물어지는 것은 국익의 기본선을 위협하는 중대한 사안입니다.

3. 졸속 송금 논란과 국회 보고의 중요성

당초 양해각서 규정에 따르면 투자처 선정 통지를 받은 날로부터 최소 45영업일의 유예 기간을 거쳐 자금을 납입하도록 되어 있습니다. 그러나 미국 측은 이달 안으로 첫 투자금 22억 달러 이상의 송금을 거세게 압박하고 있습니다. 다가오는 11월 미국 중간선거 이전에 한국의 막대한 자금이 미국 현지에 투입되는 정치적 그림자를 연출하려는 의도가 개입되었음을 의심케 대목입니다.



💡 요약 및 최종 시사점
투자라는 포장이 입혀져 있더라도, 상업적 타당성과 원금 회수 장치가 담보되지 않은 초대형 인프라 프로젝트에 국민 자산이 투입된다면 그것은 투자가 아니라 일방적인 '비용 지출'에 가깝습니다. 안보와 경제의 동맹적 가치를 고려하더라도 '손해를 보더라도 무조건 수용해야 한다'는 식의 논리는 정당화될 수 없습니다. 이번 국회 보고 및 공식 발표 과정에서 훼손된 안전장치들이 얼마나 복원되고 국익의 기본선이 지켜질지 국민적 눈초리로 매섭게 지켜봐야 할 시점입니다.

※ 이 글은 언론 보도 및 공공 경제 데이터 등을 바탕으로 작성된 개인적 분석일 뿐이며, 특정 경제 정책이나 투자 상품을 옹호하거나 비판하기 위한 목적의 금융 자문이 아닙니다.
※ 참고 자료: 한겨레, ERCOT(텍사스전력신뢰성위원회) 공식 자료 등
